Zwischen Wunsch und Wirklichkeit: Wie die Wärmepumpe in die Praxis kommt
04.06.2026 Lesedauer: min Philipp Peters
Leitfäden und Broschüren beschreiben den Weg zur neuen Wärmepumpe meist in klaren Schritten: Gebäudebewertung, Heizlastberechnung, Klärung der Förderung, Angebotseinholung, Installation, hydraulischer Abgleich und Einweisung in die Anlage. In der Praxis weichen Projekte jedoch häufig von diesem Idealablauf ab, weil Fördervorgaben, Auslastung im Handwerk, Gebäudestruktur und individuelle Erwartungen zusammentreffen.
Theoretischer Ablauf eines Wärmepumpenprojekts
Am Anfang steht in der Regel eine Bestandsaufnahme: Dämmstandard, Fenster, bestehendes Heizsystem, typische Raumtemperaturen und Lüftungsverhalten werden erfasst. Darauf folgt eine Heizlastberechnung, die den Wärmebedarf des Gebäudes bei niedrigen Außentemperaturen bestimmt und die Grundlage für die Anlagenauslegung bildet.
Zusätzlich sind Förderprogramme relevant, etwa über die KfW (Programm 458) mit Grundförderung, möglichen Effizienzboni und Einkommenszuschlägen. Im idealen Verlauf werden Auftrag, Förderantrag, Bewilligung und Installation nacheinander durchlaufen. Anschließend folgen Demontage der Altanlage, Einbau der Wärmepumpe, Anpassung des Heizsystems, hydraulischer Abgleich und Einweisung in die Regelung.
Herausforderungen bei der Umsetzung
In der praktischen Umsetzung rücken vor allem drei Bereiche in den Vordergrund:
- Förderpraxis,
- baulicher Bestand und
- Marktsituation.
Für die Beantragung von Fördermitteln sind ein Konto im KfW-Zuschussportal, eine BzA-ID des Fachbetriebs und klar definierte Zuständigkeiten erforderlich – etwa ob Eigentümerinnen und Eigentümer, Vermietende oder eine Wohnungseigentumsgemeinschaft den Antrag stellen. Verzögerungen ergeben sich häufig, wenn Unterlagen fehlen oder Rollen unklar sind.
Viele Bestandsgebäude, zum Beispiel Mehrfamilienhäuser mit älteren Heizkörpern, entsprechen nicht den standardisierten Beispielen aus Informationsmaterialien. Gleichzeitig erzeugen steigende CO2-Preise und befristete Förderbedingungen Entscheidungsdruck, während ausführende Betriebe vielfach stark ausgelastet sind.
Heizlast, Vorlauftemperaturen und Gebäudebestand
Die korrekte Auslegung einer Wärmepumpe basiert auf einer Heizlastberechnung, die Gebäudehülle, Fenster, Lüftungsverhalten sowie gewünschte Innen- und maßgebliche Außentemperaturen berücksichtigt. Daraus wird abgeleitet, welche Leistung die Wärmepumpe bereitstellen muss und bis zu welchen Außentemperaturen sie den Wärmebedarf ohne zusätzliche Wärmeerzeuger decken kann.
In vielen Projekten werden diese Berechnungen vereinfacht oder unter Zeitdruck ausgeführt. Die Folge:
- Unterdimensionierte Anlagen führen dann häufiger zum Einsatz des elektrischen Heizstabs und zu höheren Stromkosten,
- während überdimensionierte Anlagen die Investitionen erhöhen und den Betrieb ineffizient machen können.
In Gebäuden mit Heizkörpern, die bisher mit hohen Vorlauftemperaturen betrieben wurden, ist außerdem zu prüfen, ob Heizkörper vergrößert, Effizienzmaßnahmen umgesetzt oder weitere Anpassungen vorgenommen werden sollten.
Förderung: Chancen und Anforderungen
Förderprogramme können einen erheblichen Anteil der Investitionskosten abdecken. Dazu gehören Grundförderungen, Zuschläge für bestimmte Wärmepumpenkonzepte – etwa mit Erdsonden oder natürlichen Kältemitteln – sowie Einkommensboni für Haushalte mit geringeren steuerlichen Einkommen. Insgesamt sind Förderquoten von 30 bis 70 Prozent der förderfähigen Kosten möglich, begrenzt durch einen definierten Höchstbetrag.
Entscheidend ist, dass Anträge rechtzeitig und vollständig gestellt werden und die Förderbedingungen mit der technischen Planung abgestimmt sind. Werden Vorgaben zur Auslegung oder Dokumentation nicht berücksichtigt, können nachträgliche Anpassungen oder der Verlust von Fördermitteln die Folge sein.
Elektrische Infrastruktur, Photovoltaik und Messkonzepte
Wärmepumpen benötigen einen ausreichend dimensionierten Stromanschluss und werden häufig mit Photovoltaikanlagen sowie passenden Messkonzepten kombiniert. Dynamische Stromtarife und netzorientierte Steuerungen können dabei helfen, Zeiten mit niedrigeren Strompreisen besser zu nutzen.
Im Gebäudebestand ist die bestehende Elektroinstallation jedoch nicht immer für zusätzliche größere Verbraucher ausgelegt. Deshalb sollten Hausanschluss, Hauptverteilung, Erdungsanlage und Zählerplatz überprüft und bei Bedarf angepasst werden. Weitere Verbraucher wie Wallboxen sollten ebenfalls in die Gesamtplanung mit einbezogen werden.
Abläufe beim Heizungstausch
Der Heizungstausch erscheint in der Theorie als klar abgegrenzter Vorgang. In der Realität umfasst er mehrere Schritte:
- Demontage der Altanlage,
- Abmeldung des Gaszählers,
- gegebenenfalls Entsorgung von Öltanks,
- Rückbau der Abgasanlage,

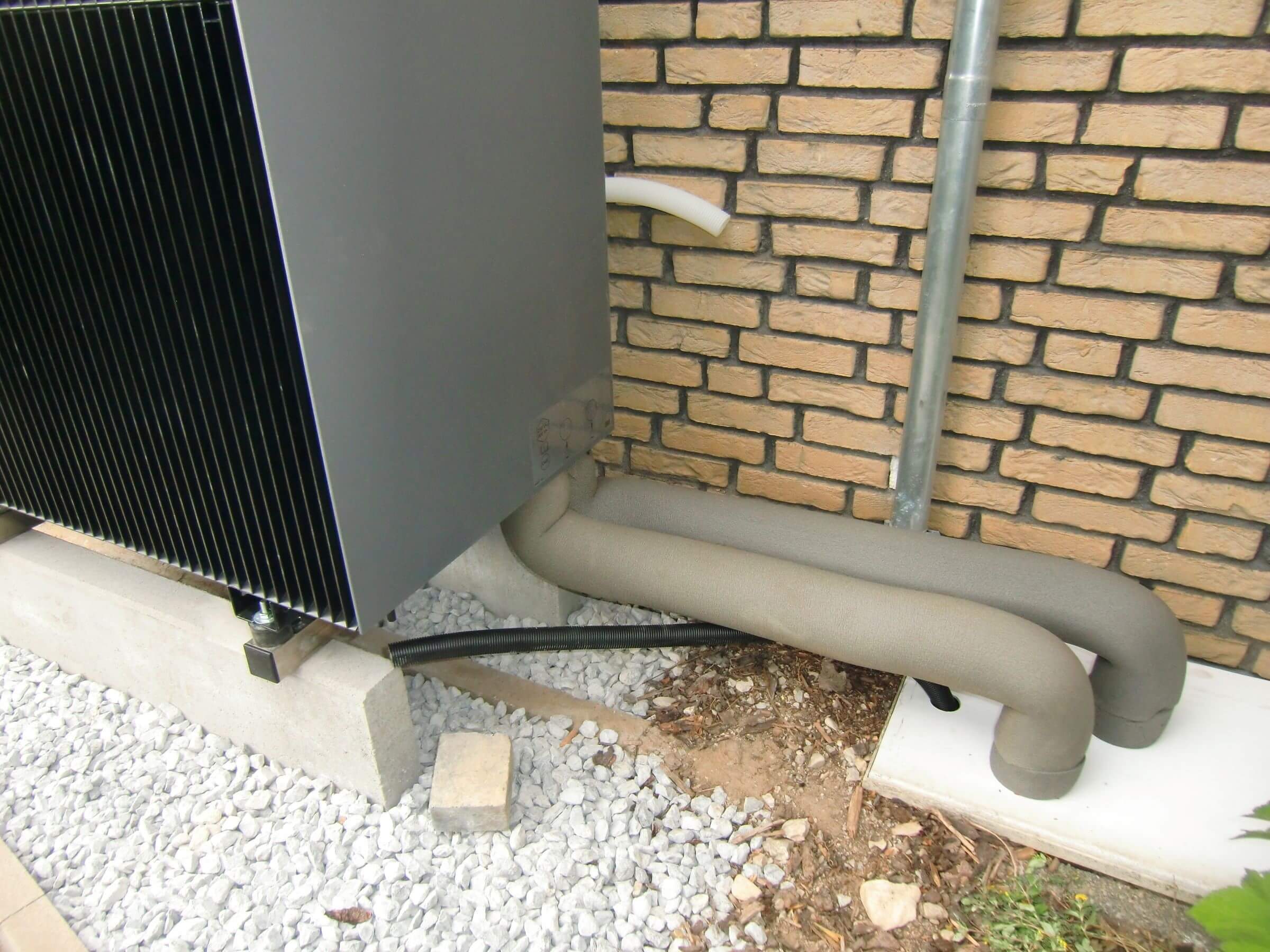

- Aufstellung der Wärmepumpe,
- Verlegung von Leitungen und
- Anschluss an die Elektroinstallation.
Diese Arbeitsschritte müssen zeitlich und organisatorisch koordiniert werden und verursachen zusätzliche Kosten, die in vereinfachten Darstellungen oft nicht sichtbar sind. Hinzu kommen Anforderungen an Aufstellflächen, Mindestabstände, Kondensatabführung und Wanddurchführungen.
Hydraulischer Abgleich und Regelungseinstellungen
Für neue Wärmepumpenanlagen ist ein hydraulischer Abgleich vorgeschrieben. Er stellt sicher, dass alle Heizflächen mit angemessenen Wassermengen versorgt werden und weder Unter- noch Überversorgung auftreten. Ein fachgerecht durchgeführter Abgleich kann den Energieverbrauch um etwa 5 bis 15 Prozent senken.
Ebenfalls relevant sind die Einstellungen der Regelung: Heizkurve, Raumtemperaturen und Zeitprogramme sollten auf das Gebäude und das Nutzerverhalten abgestimmt werden. Bleiben Voreinstellungen unverändert, kann dies zu erhöhtem Energieverbrauch oder Komforteinbußen führen. Über Online-Zugänge lassen sich Betriebsdaten auswerten und Einstellungen auf Basis realer Betriebserfahrungen anpassen.
Betrieb, Wartung und reale Effizienz
Formal endet ein Projekt mit Abnahme der Anlage, Begleichung der Schlussrechnung und Auszahlung der Fördermittel. Für einen zuverlässigen Betrieb empfiehlt sich jedoch eine regelmäßige Wartung. Viele Hersteller sehen eine erste Wartung nach einem Jahr und anschließend wiederkehrende Intervalle von 2 Jahren vor, insbesondere bei Luft-Wasser-Wärmepumpen.
Ob die angestrebten Jahresarbeitszahlen von beispielsweise 3,8 bis 4,2 erreicht werden, zeigt sich erst im laufenden Betrieb. Neben der technischen Auslegung beeinflussen auch das Nutzerverhalten und die gewählten Regelungseinstellungen den tatsächlichen Energieverbrauch.
Fazit: Rolle der Wärmepumpe im Wärmesystem
Die Wärmepumpe spielt eine zentrale Rolle dabei, den Anteil erneuerbarer Energien in Heizsystemen zu erhöhen und den Einsatz fossiler Brennstoffe zu reduzieren. Während der theoretische Ablauf eines Projekts klar strukturiert erscheint, erfordert die Umsetzung im Gebäudebestand eine sorgfältige Abstimmung von Technik, Förderung und baulichen Rahmenbedingungen.
Dies war eine kompakte Einführung in das Thema. In den nächsten Folgen werden wir die einzelnen Themen noch detailliierter beleuchten. Bleiben Sie dran!
